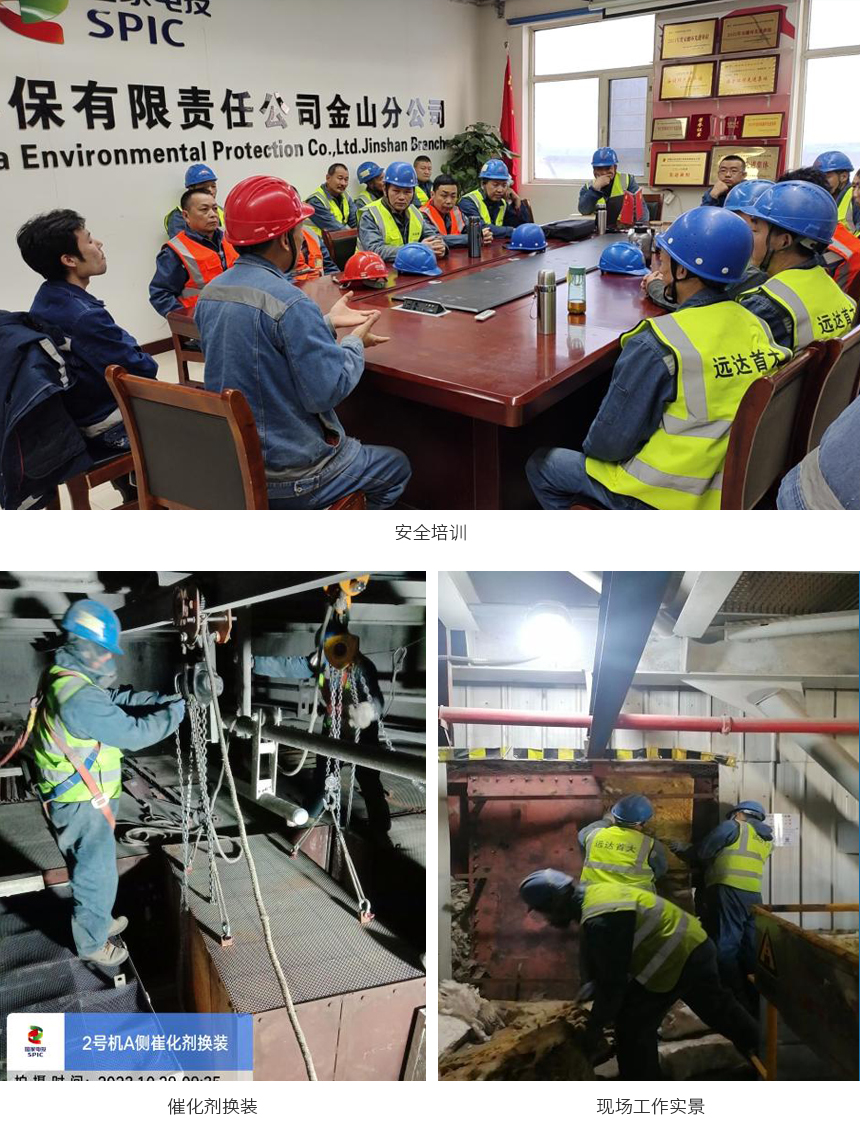

團結一心 砥砺前行——公司金山項目部#2脫硝等檢工程圓滿完成時間:2023-11-20 内蒙古金山項目#2機組于2023年10月18日11:31解列,#2脫硝裝置同步退出運行,進入檢修狀态。本次#2脫硝裝置檢修等級爲C級,爲自2014年10月27日投産以來第9次檢修。本次檢修時間緊任務重,我司自接到通知後,便積極組織專業檢修人員與金山維護班組共同組建了20餘人的檢修隊伍。在抵達項目後,第一時間參加了入場安全培訓,認真配合入場安全考試,合格之後按計劃開始工作。 #2機組利用本次等級檢修停機期間開展#2脫硝反應器第三層催化劑換裝工作。由于工期短任務重,施工人員需加班加點施工,加之催化劑模塊重量大,每個人都需要付出極大的體力勞動。此次更換工作完成後,檢修班組通過合理制定工期計劃,科學安排工序銜接,提前完成了檢修任務。并對施工區域進行了全範圍清灰、防腐,快速恢複了現場衛生。 在時間緊迫的16天檢修當中,檢修班組團結一心 砥砺前行,最終克服重重困難,在保證安全的前提下圓滿的完成了此次等檢任務。 |
